Как устроена работа IT-команды в Jira: пространства, эпики, задачи и релизы

Пошагово объясняем, как IT-команда ведёт работу в Jira: от пространства, Epic, Story, Task и Bug до спринтов, стендов, релиза и продуктовых метрик.

Головачев Иван Сергеевич
  • Agile и Scrum
  • Jira
  • Продуктовая разработка
  • Процессы разработки
  • Управление IT-проектами
Как устроена работа IT-команды в Jira: пространства, эпики, задачи и релизы

Разработка сайта, мобильного приложения или корпоративного сервиса состоит из сотен связанных действий. Аналитик уточняет требования, дизайнер проектирует интерфейс, разработчики пишут код, тестировщик проверяет результат, а DevOps-инженер помогает доставить новую версию продукта пользователям. Если хранить договорённости в переписке и обсуждать работу только на встречах, часть задач неизбежно потеряется.

Jira помогает собрать работу команды в единую систему: разделить большой проект на понятные части, назначить ответственных, зафиксировать сроки и критерии готовности, увидеть блокировки и подготовить релиз. В этой статье разберём, что такое пространство и проект в Jira, чем Epic отличается от Story и Task, когда создавать Bug и Sub-task, кто отвечает за задачи и как новый функционал проходит путь от идеи до продакшена.

Пространство в Jira: что это и почему его называют проектом

В актуальной Jira Cloud основной контейнер для работы команды называется пространством, или Jira space. В нём хранятся связанные рабочие элементы, настраиваются доски, бэклог, процессы, поля, права доступа и представления. У каждого пространства есть ключ: например, SHOP. Все созданные в нём задачи получают номера вида SHOP-101, SHOP-102 и далее.

Раньше Atlassian использовала термин project, поэтому в старых инструкциях, Jira Data Center и повседневной речи до сих пор встречается выражение «проект в Jira». Из-за этого возникает путаница:

  • пространство, или проект Jira, — технический контейнер внутри системы;

  • рабочий проект — продукт, заказ клиента или направление, над которым трудится команда.

Это не обязательно одно и то же. В одном пространстве Jira IT-студия может вести несколько рабочих проектов и разделять их с помощью эпиков, компонентов, меток и версий. Например, эпики «Личный кабинет», «Мобильное приложение» и «Интеграция с CRM» могут находиться в одном пространстве команды.

Такой подход удобен, когда над проектами работает один состав специалистов и для всех задач действуют одинаковые права и процессы. Если клиентам нужен раздельный доступ, команды сильно отличаются или проекты используют разные workflow, разумнее создать отдельные пространства. Универсального правила нет: структура должна помогать управлению, а не усложнять его.

Согласно документации Atlassian, пространство может использоваться для управления продуктом, проектом, командой или сервисом. Поэтому перед настройкой Jira важно определить, какую единицу работы будет отражать каждое пространство.

Иерархия задач в Jira

Jira превращает большой объём работы в иерархию. Для типовой команды разработки она выглядит так:

УровеньТипЧто описываетПример
Крупная инициативаEpicБольшой блок работы, который объединяет связанные задачиЛичный кабинет покупателя
Самостоятельная работаStoryПользовательский сценарий и ценностьПокупатель может восстановить пароль
Самостоятельная работаTaskТехническая, организационная или общая задачаНастроить отправку писем через SMTP
ИсправлениеBugОшибка в уже реализованном поведенииПисьмо восстановления не приходит на Mail.ru
Часть задачиSub-taskКонкретный шаг внутри Story, Task или BugСверстать форму ввода нового пароля
Схема 1. Пространство задаёт общий рабочий контур, Epic объединяет связанный результат, а Version фиксирует состав релиза.

Над всеми этими сущностями можно встретить общие названия: work item, issue, задача, таска, тикет, ишью. В актуальном интерфейсе Jira Cloud Atlassian чаще использует термин work item, или «рабочий элемент». При этом в российских IT-командах слова «тикет» и «задача» остаются наиболее привычными. Все варианты допустимы, если команда одинаково понимает их смысл.

Epic: крупный блок работы

Epic, или эпик, объединяет значительный объём работ, который нельзя выполнить одной небольшой задачей. Он может охватывать несколько спринтов и включать Story, Task и Bug.

Например, для разработки интернет-магазина можно создать эпик «Оформление заказа». Внутри него появятся отдельные задачи:

  • спроектировать шаги оформления заказа;

  • сверстать страницу корзины;

  • разработать API расчёта доставки;

  • подключить онлайн-оплату;

  • протестировать применение промокода;

  • исправить ошибку с повторным списанием.

В студийной разработке эпик иногда создают под целый клиентский проект: например, «Редизайн сайта компании». Это удобно для небольших проектов. Но для крупного продукта полезнее выделять эпики по самостоятельным функциональным направлениям — «Авторизация», «Каталог», «Корзина», «Аналитика». Тогда прогресс виден точнее, а задачи проще планировать и фильтровать.

По определению Atlassian, эпик — это крупный объём работы, который разбивается на меньшие пользовательские истории. Поэтому эпик не должен превращаться в бессрочную папку для любых задач команды.

Нужно ли привязывать каждую задачу к эпику

Клиентские и продуктовые задачи лучше связывать с эпиком. Иначе тикет легко потерять в общем бэклоге, сложнее понять его бизнес-контекст и невозможно корректно оценить готовность функционального блока.

При этом не каждой задаче обязательно нужен эпик. Разовые внутренние действия, административные работы или небольшие технические задачи могут существовать самостоятельно. Главное — заранее определить правила и не оставлять без родителя задачи, относящиеся к конкретному проекту или функции.

Story: задача, сформулированная через ценность для пользователя

Story, или User Story, описывает законченную возможность с точки зрения пользователя. Хорошая история отвечает на три вопроса:

  1. Кто выполняет действие?

  2. Что он хочет сделать?

  3. Какую пользу получит?

Классическая формула выглядит так: «Как покупатель, я хочу сохранить несколько адресов доставки, чтобы быстрее оформлять повторные заказы».

Одной формулировки недостаточно. В Story также фиксируют:

  • контекст и бизнес-цель;

  • макеты и ссылки на документацию;

  • функциональные требования;

  • ограничения и исключения;

  • критерии приёмки;

  • зависимости от других задач;

  • оценку трудоёмкости;

  • ответственного и приоритет.

Story считается завершённой не тогда, когда разработчик написал код, а когда результат соответствует критериям приёмки, прошёл проверки и оказался в согласованной среде.

Task: техническая или общая задача

Task используют, когда работу неудобно или бессмысленно формулировать через пользовательскую историю. Это может быть техническое, исследовательское, инфраструктурное или организационное действие.

Примеры Task:

  • настроить резервное копирование базы данных;

  • обновить версию Next.js;

  • подготовить схему интеграции с CRM;

  • провести нагрузочное тестирование;

  • добавить логирование ошибок оплаты;

  • настроить дашборд в Grafana.

Story и Task находятся на одном уровне и могут включать подзадачи. Отличие заключается не в размере, а в смысле: Story описывает пользовательскую ценность, Task — конкретную работу, которая не обязана быть самостоятельным пользовательским сценарием.

Bug: ошибка в работе продукта

Bug, или баг, создают, когда фактическое поведение системы отличается от ожидаемого. В разговорной речи можно услышать «бага», «багуля», «тикет по багу», но в Jira тип обычно называется Bug.

Полезный баг-репорт содержит:

  • короткий и однозначный заголовок;

  • окружение, устройство и версию приложения;

  • предусловия;

  • последовательность шагов для воспроизведения;

  • фактический результат;

  • ожидаемый результат;

  • частоту воспроизведения;

  • скриншоты, видео, логи или идентификатор запроса;

  • уровень влияния и приоритет.

Например, заголовок «Не работает оплата» слишком общий. Гораздо полезнее написать: «При повторной оплате заказа через СБП пользователь видит бесконечную загрузку». Разработчик сразу понимает, где искать проблему, а тестировщик может повторить сценарий.

Важно различать баг и инцидент. Баг — дефект продукта. Инцидент — событие, которое нарушило работу сервиса или ухудшило её для пользователей. Один инцидент может быть вызван несколькими багами, ошибкой конфигурации, проблемой инфраструктуры или внешнего провайдера.

Sub-task: подзадача внутри тикета

Sub-task, или саб-таск, — это часть более крупной задачи. Подзадачи помогают распределить работу между специалистами, не создавая множество несвязанных тикетов.

Например, Story «Пользователь может восстановить пароль» можно разделить на подзадачи:

  • дизайнеру — подготовить состояния формы;

  • frontend-разработчику — реализовать интерфейс;

  • backend-разработчику — создать метод API и токен восстановления;

  • QA-инженеру — подготовить и выполнить проверки;

  • аналитику — настроить событие успешного восстановления.

Подзадача должна оставаться частью родительского результата. Если у работы есть самостоятельная ценность, отдельный срок или несколько собственных подзадач, её лучше оформить как Story или Task.

Release: релизный тикет и версия в Jira

Релиз — выпуск набора изменений для пользователей. Команды часто называют его «релизом», «тикетом на релиз» или «релизным тикетом».

Здесь важно разделять два понятия:

  • Version, или версия, — стандартный механизм Jira для объединения функций и исправлений, которые должны выйти вместе;

  • релизный тикет — отдельная задача, которую команда может добавить в свой процесс для координации выкладки.

В поле Fix version к Story, Task и Bug привязывают планируемую версию, например 2.8.0. Благодаря этому команда видит состав релиза и его готовность. Atlassian определяет версию как набор функций и исправлений, выпускаемых единым обновлением.

Релизный тикет полезен, если перед выкладкой нужно выполнить последовательность действий:

  • проверить, что все задачи версии завершены;

  • подтвердить результаты тестирования;

  • подготовить миграции базы данных;

  • согласовать окно работ;

  • составить release notes;

  • назначить ответственного за выкладку;

  • описать план отката;

  • проверить мониторинг после развертывания.

Таким образом, версия отвечает на вопрос «что входит в выпуск», а релизный тикет — «кто, когда и как выполнит выкладку».

Кто работает с задачами в Jira

Jira объединяет специалистов с разными зонами ответственности. Состав команды зависит от масштаба продукта, но в веб-разработке обычно участвуют следующие роли.

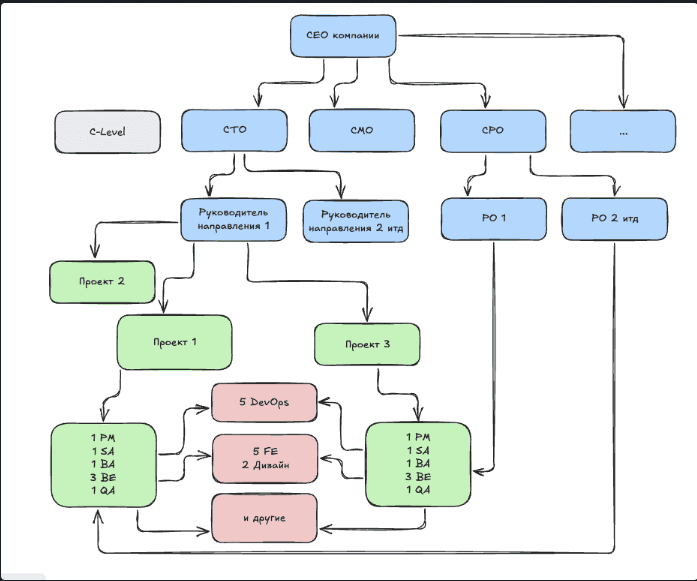

Схема 2. Один из вариантов матричной структуры: специалисты могут участвовать в нескольких проектах, поэтому загрузка и приоритеты должны управляться на уровне компании, направления и проекта.

Схема 2. Один из вариантов матричной структуры: специалисты могут участвовать в нескольких проектах, поэтому загрузка и приоритеты должны управляться на уровне компании, направления и проекта.

Product Owner

PO, или Product Owner, отвечает за ценность продукта: формулирует цели, определяет приоритеты, принимает решения о том, что делать сначала, и оценивает результат для бизнеса и пользователей.

Project Manager

PM, или Project Manager, управляет сроками, загрузкой, зависимостями, коммуникациями и рисками. Он следит, чтобы у команды были подготовленные задачи, блокировки снимались вовремя, а прогресс был прозрачен для заказчика.

Business Analyst

BA, или Business Analyst, собирает требования у заказчика и других стейкхолдеров, описывает бизнес-процессы и переводит потребность бизнеса в понятные условия для команды.

System Analyst

SA, или System Analyst, детализирует техническую реализацию: данные, API, интеграции, схемы взаимодействия, состояния системы и обработку ошибок.

Designer

Дизайнер исследует пользовательские сценарии, создаёт прототипы и макеты, проектирует состояния интерфейса и проверяет удобство будущего решения.

Tech Lead

TL, или Tech Lead, отвечает за технические решения, архитектурную целостность и качество разработки, помогает оценивать сложные задачи и согласует подходы между инженерами.

Frontend и Backend

Frontend-разработчик создаёт интерфейс — всё, что пользователь видит и с чем взаимодействует. Backend-разработчик реализует серверную логику, API, работу с базами данных, авторизацию и интеграции.

QA Engineer

QA-инженер проектирует проверки, пишет тест-кейсы, ищет дефекты, выполняет ручное и автоматизированное тестирование и подтверждает соответствие результата критериям приёмки.

DevOps Engineer

DevOps-инженер отвечает за CI/CD, окружения, инфраструктуру, развертывание и мониторинг. Он помогает сделать доставку изменений повторяемой и безопасной.

В проектах с данными и искусственным интеллектом к работе подключаются Data Analyst, Data Scientist и ML Engineer. Аналитик данных готовит метрики и дашборды, а специалисты по ML разрабатывают, проверяют и внедряют модели машинного обучения.

Распределение ответственности между Product Owner, Project Manager, аналитиками, техническими специалистами и командой

Схема 3. PO отвечает за ценность и приоритет, PM — за управляемость выполнения, BA, SA и TL — за проработку решения, команда — за готовый проверенный инкремент.

Роли не должны превращаться в последовательную передачу документов «через стену». Product Owner, дизайнер и технические специалисты совместно снижают продуктовые риски; PM синхронизирует решения, зависимости, загрузку и ожидания стейкхолдеров. Конкретные границы ответственности полезно зафиксировать на старте проекта в RACI-матрице или кратком регламенте.

Discovery и Delivery: как идея превращается в готовую задачу

До начала разработки работа обычно проходит две фазы: Discovery и Delivery.

Разделение ответственности между Product Owner на Discovery и Project Manager на Delivery

Схема 4. Упрощённое распределение акцентов: PO преимущественно ведёт Discovery, PM организует Delivery, но в реальном проекте обе роли участвуют в обоих контурах.

Discovery: понять, что и зачем создавать

На этапе Discovery команда исследует проблему и снижает неопределённость. Product Owner вместе с аналитиками может проводить интервью, изучать данные, проверять гипотезы, сравнивать решения и рассчитывать ожидаемый эффект.

Результатом Discovery должна стать не просто идея, а обоснованное решение: для кого создаётся функция, какую проблему она решает, как будет измеряться успех и какие ограничения необходимо учесть. Исследование может занять от нескольких дней до нескольких недель и не всегда помещается в обычный спринт разработки.

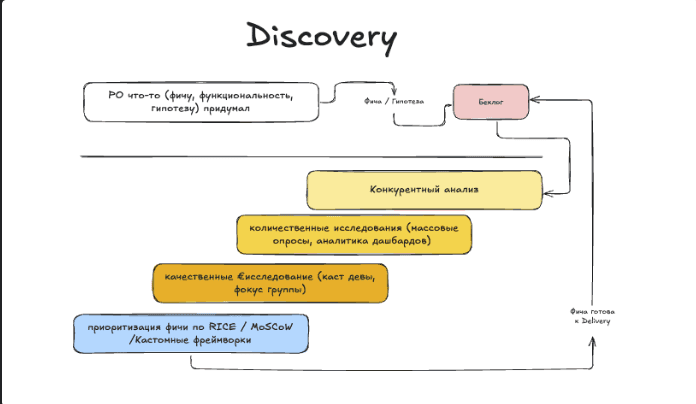

Последовательность продуктового Discovery: гипотеза, конкурентный анализ, количественные и качественные исследования, приоритизация

Схема 5. В Discovery гипотеза проходит через исследования и приоритизацию; в Delivery должна попадать не «хотелка», а решение с доказательствами и понятными условиями успеха.

Delivery: спроектировать, разработать и выпустить

На этапе Delivery команда реализует достаточно понятное решение. Дизайнер готовит интерфейс, системный аналитик описывает взаимодействия и API, разработчики создают frontend и backend, QA-инженер проверяет функциональность, а DevOps обеспечивает доставку изменений на стенды и в продакшен.

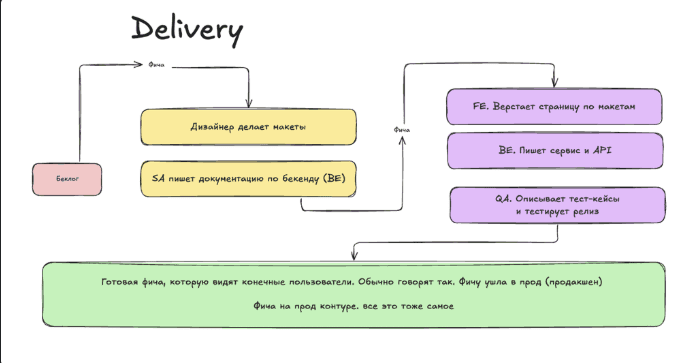

Параллельная работа дизайнера, системного аналитика, frontend, backend и QA в Delivery

Схема 6. Макеты и системная документация готовятся до основной разработки, после чего frontend, backend и QA работают согласованно над одной функцией.

В зрелом процессе Discovery и Delivery идут параллельно. Пока инженеры разрабатывают одну функцию, продуктовая и аналитическая часть команды готовит следующую. Такой конвейер уменьшает простои и позволяет начинать спринт с проработанными задачами.

Как устроен двухнедельный спринт

Многие продуктовые команды работают по Scrum двухнедельными итерациями. Конкретное расписание зависит от компании, но типовой спринт включает несколько регулярных встреч.

В самом Scrum закреплены три зоны ответственности — Product Owner, Scrum Master и Developers. Названия PM, BA, SA, Designer, QA и другие могут использоваться как профессиональные роли внутри команды, но не заменяют ответственности Scrum. Refinement является регулярной работой с Product Backlog, хотя формально не относится к пяти событиям Scrum.

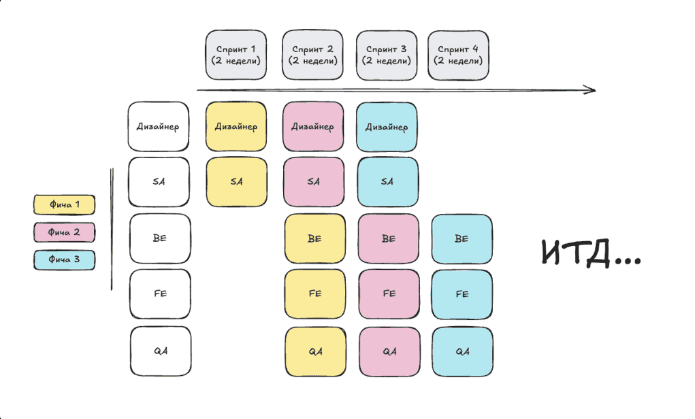

Распределение работы дизайнера, системного аналитика, backend, frontend и QA по спринтам и функциям

Схема 7. Функции проходят через специалистов последовательно, но команда планирует их как общий поток: пока одна функция тестируется, следующая уже может быть в разработке.

Refinement, или груминг бэклога

На refinement Product Owner, Project Manager, аналитики и технические специалисты уточняют будущие задачи, проверяют их готовность, выявляют зависимости и расставляют приоритеты. В командах эту встречу по-прежнему часто называют грумингом.

Главная цель — сделать так, чтобы на планировании команда не пыталась впервые разобраться в требованиях.

Планирование спринта

На планировании команда выбирает задачи ближайшего спринта, обсуждает объём, риски и доступную загрузку. Разработчики, QA, дизайнеры и аналитики участвуют в оценке, потому что именно исполнители лучше всего видят техническую сложность.

Для двухнедельного спринта планирование часто занимает от одного до двух часов. Итогом становится понятная цель спринта и реалистичный набор задач.

Первая неделя двухнедельного спринта с планированием, ежедневными синхронизациями и грумингом

Схема 8. Пример первой недели: планирование задаёт цель и объём спринта, дейлики управляют текущим выполнением, refinement готовит следующие задачи.

Daily Stand-up

Daily Scrum — короткая ежедневная синхронизация Developers вокруг цели спринта. Команда может использовать три вопроса:

  • что изменилось со вчерашнего дня;

  • над чем он работает сейчас;

  • есть ли препятствия или нужна ли помощь.

Это удобный формат, но не обязательный сценарий встречи. Важно проверить прогресс к Sprint Goal и при необходимости скорректировать план. По Scrum Guide Daily Scrum ограничен 15 минутами; детальное обсуждение отдельной проблемы лучше перенести в чат или на отдельный созвон с теми, кого она касается.

Sprint Review и демонстрация результата

На Sprint Review команда вместе со стейкхолдерами оценивает результат спринта, изменения контекста и дальнейшие шаги. Демонстрация работающего функционала может быть частью Review, но встреча не сводится к показу экрана и не является отчётом о занятости. Даже если спринт состоял из технического долга и внутренних исправлений, команда должна обсудить полученный инкремент и его влияние на Product Goal.

Ретроспектива

На ретро команда обсуждает, что помогало работе, что мешало и что стоит изменить в следующем спринте. Важно, чтобы встреча завершалась конкретными действиями. Например: ограничить количество параллельных задач, добавить чек-лист для релиза или проводить техническое ревью до планирования.

Каждое согласованное улучшение следует оформить в Jira, назначить ответственного и срок. Иначе полезная идея останется стикером на доске.

Вторая неделя спринта с дейликами, демо и ретроспективой

Схема 9. Пример второй недели: на Sprint Review команда проверяет результат со стейкхолдерами, а на ретроспективе улучшает способ работы.

Как задача движется по workflow

Workflow — это набор статусов и переходов, через которые проходит задача. Простой процесс разработки может выглядеть так:

  1. Backlog — задача зафиксирована, но ещё не взята в работу.

  2. Ready for Development — требования уточнены, зависимости известны, макеты и критерии приёмки готовы.

  3. In Progress — исполнитель работает над задачей.

  4. Code Review — изменения проверяет другой разработчик.

  5. Ready for Test — сборка доступна на тестовом стенде.

  6. Testing — QA проверяет функциональность и связанные сценарии.

  7. Ready for Release — задача принята и включена в планируемую версию.

  8. Done — результат выпущен или достиг согласованного командой определения готовности.

Команда может добавить статусы для аналитики, дизайна, согласования или приемочного тестирования. Однако чрезмерно длинный workflow затрудняет работу. Каждый статус должен отражать реальное состояние и помогать принять решение.

Полезно заранее согласовать Definition of Ready и Definition of Done. Первое определяет, когда задача готова к разработке, второе — когда её действительно можно считать завершённой.

Workflow задачи в Jira с контрольными точками Definition of Ready и Definition of Done

Схема 10. DoR защищает команду от неподготовленной работы, а DoD не позволяет принять частично завершённый результат.

Минимальный Definition of Ready для разработки обычно включает:

  • понятную цель и владельца приоритета;

  • описание сценария и критерии приёмки;

  • макеты, данные или API-контракт, если они нужны;

  • выявленные зависимости и ограничения;

  • оценку, которая позволяет поместить работу в спринт.

Минимальный Definition of Done может включать:

  • реализованный код и code review;

  • выполненные автоматические и ручные проверки;

  • обновлённую документацию;

  • подтверждённые критерии приёмки;

  • развёртывание в согласованной среде;

  • подключённые логи, метрики и алерты для критичной функции.

Конкретные условия зависят от продукта. Важно не копировать чужой чек-лист, а договориться, какой уровень готовности действительно защищает пользователей и бизнес.

Как управлять потоком и не перегружать команду

Спринт сам по себе не ограничивает количество одновременно начатой работы. Если каждый специалист открывает несколько задач, время прохождения увеличивается, растёт число переключений, а незавершённые тикеты скапливаются перед тестированием и review.

Kanban дополняет процесс правилами потока. Команда визуализирует состояния, определяет точку начала и завершения, устанавливает явные правила переходов и ограничивает WIP — Work in Progress. Когда лимит заполнен, участники не начинают новую работу, а помогают завершить уже начатую. Актуальный Kanban Guide также рекомендует использовать Service Level Expectation — прогноз времени прохождения задачи, основанный на исторических данных.

Kanban-доска с ограничениями Work in Progress для разработки, review и тестирования

Схема 11. WIP-лимит делает узкое место видимым: заполненная колонка означает, что нужно завершать и разблокировать работу, а не запускать новые задачи.

Практически команда отслеживает четыре метрики потока:

  • Cycle Time — сколько времени задача проходит от начала до завершения;

  • Throughput — сколько задач команда завершает за период;

  • Work Item Age — сколько времени текущая незавершённая задача уже находится в работе;

  • WIP — сколько задач одновременно начато, но ещё не закончено.

Как управлять изменениями проекта

Новые требования неизбежны, особенно в digital-проектах. Проблема возникает не из-за самого изменения, а когда оно незаметно добавляется в согласованный объём без оценки влияния на сроки, бюджет, качество, загрузку и риски.

Процесс управления изменением от запроса до решения и обновления плана

Схема 12. Устная просьба не меняет базовый план автоматически: сначала команда фиксирует запрос и последствия, затем уполномоченный участник принимает решение.

Для каждого существенного изменения PM фиксирует автора, причину, ожидаемый результат и затрагиваемые части системы. Команда оценивает последствия, после чего Product Owner, заказчик или другой согласованный владелец решения выбирает один из вариантов: принять изменение, отложить, заменить им менее приоритетную работу или отклонить. После решения обновляются backlog, сроки, бюджет, риски и коммуникация со стейкхолдерами.

Как управлять рисками

Риск описывают до того, как событие произошло: из-за причины может произойти событие, которое повлияет на цель проекта. Если событие уже случилось, это проблема или issue, для которой нужен план устранения.

Цикл управления рисками: выявление, оценка, ответ, владелец и мониторинг

Схема 13. Реестр рисков полезен только тогда, когда для значимых рисков определены действие, владелец, триггер и дата следующего контроля.

В упрощённом реестре достаточно хранить:

  • формулировку причины, события и влияния;

  • вероятность и силу последствий;

  • приоритет риска;

  • выбранную реакцию: избежать, снизить, передать или принять;

  • владельца действия и владельца самого риска;

  • триггер, резерв и дату следующей проверки.

PMI рассматривает управление рисками как непрерывную работу: риски выявляют, анализируют, выбирают ответ и затем регулярно пересматривают. Поэтому реестр нельзя заполнить один раз в начале и забыть до закрытия проекта.

Стенды разработки: DEV, TEST, PRE-PROD и PROD

Код не должен попадать к пользователям сразу после написания. Для безопасной проверки создают несколько окружений, которые в командах часто называют стендами.

Пример серверной инфраструктуры и большого количества сетевых соединений

Иллюстрация 14. Инфраструктура продукта состоит из множества связанных компонентов; контролируемые стенды и автоматизация уменьшают риск ручной ошибки при выкладке.

DEV

Development, или DEV, предназначен для разработки и первичной интеграции изменений. Отдельная функция также может разворачиваться на feature-стенде.

TEST

На тестовом стенде QA-инженеры проверяют требования, пользовательские сценарии, интеграции и исправления. Среда должна быть достаточно стабильной, чтобы результаты проверки можно было повторить.

Базовый путь сборки DEV, TEST и PROD с отдельным нагрузочным тестированием

Схема 15. Минимальный контур окружений подходит небольшому продукту, если команда явно определила проверки и правила перехода на PROD.

LOAD

Нагрузочный стенд используют для проверки производительности: сколько запросов и пользователей выдерживает система, где возникают узкие места и как сервис ведёт себя при пиковых нагрузках.

PRE-PROD, или STAGE

Предпродакшен максимально приближен к боевой среде. Здесь проводят финальную проверку сборки, конфигурации, миграций и ключевых сценариев перед выпуском.

Расширенный путь сборки DEV, TEST, PRE-PROD и PROD с нагрузочным тестированием

Схема 16. PRE-PROD или Stage добавляет финальный контроль в среде, максимально похожей на production.

PROD

Production, или PROD, — среда, которой пользуются реальные клиенты. Любое изменение в ней должно быть контролируемым, наблюдаемым и обратимым.

Автоматизированное движение кода между средами называют CI/CD. Система собирает приложение, запускает проверки и помогает развернуть новую версию. Состояние продакшена отслеживают через логи, метрики и оповещения. Для мониторинга часто используют Grafana и Prometheus, а сообщения о проблемах также могут приходить от дежурной смены или первой линии поддержки.

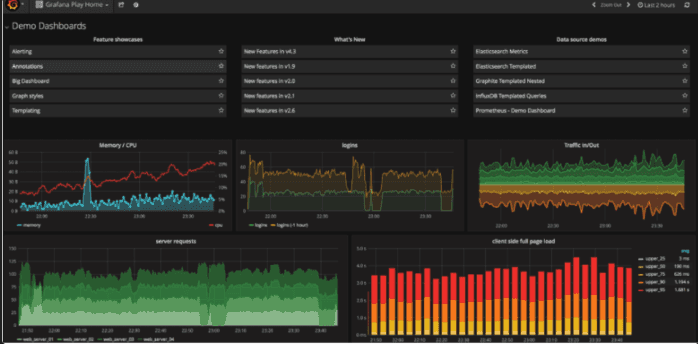

Пример дашборда Grafana с метриками серверов, запросов, загрузки и времени ответа

Иллюстрация 17. После релиза команда следит не только за фактом доступности, но и за ошибками, задержками, ресурсами, трафиком и ключевыми бизнес-метриками.

Важно: сервер, виртуальная машина, контейнер и Kubernetes pod — разные технические сущности. В разговоре их иногда объединяют словом «инфраструктура», но при постановке задач лучше указывать конкретное окружение и компонент.

Как команда реагирует на инцидент

Инцидент может обнаружить мониторинг, поддержка или пользователь. Первая задача команды — быстро оценить влияние и восстановить приемлемую работу сервиса. Для этого используют откат версии, feature flag, переключение на резервный компонент или ограниченный hotfix. Поиск корневой причины не должен задерживать стабилизацию критического сервиса.

Процесс реагирования на инцидент: сигнал, триаж, стабилизация, проверка и postmortem

Схема 18. Сначала команда восстанавливает сервис и проверяет результат на PROD, затем проводит postmortem и создаёт задачи, предотвращающие повторение.

После стабилизации команда фиксирует хронологию, влияние, техническую и процессную причины, удачные действия и пробелы в защите. Итог postmortem — не поиск виноватого, а конкретные изменения: автоматическая проверка, новый алерт, изменение архитектуры, обновление runbook или дополнительный этап релизного чек-листа.

Путь функции от идеи до релиза: практический пример

Рассмотрим, как команда может реализовать функцию сохранения адресов доставки.

  1. Product Owner формулирует гипотезу. Повторные покупатели тратят много времени на оформление заказа, поэтому сохранённые адреса могут повысить конверсию.

  2. Аналитик проверяет данные. Команда изучает долю повторных заказов, отказы на шаге доставки и обращения пользователей.

  3. Создаётся Epic. Например, «Ускорение повторного заказа».

  4. Business Analyst описывает Story. «Как покупатель, я хочу сохранять адреса доставки, чтобы не вводить их повторно».

  5. Designer проектирует интерфейс. Добавление, выбор, изменение и удаление адреса, пустое состояние и ошибки.

  6. System Analyst описывает данные и API. Формат адреса, методы получения и изменения, права доступа, ограничения и обработка ошибок.

  7. Команда проводит refinement и оценку. Уточняет зависимости и разбивает Story на подзадачи.

  8. Frontend и Backend реализуют функцию. Код проходит автоматические проверки и code review.

  9. QA тестирует результат. Проверяет основные и граничные сценарии на TEST, затем выполняет контрольную проверку на PRE-PROD.

  10. Задачи привязывают к Version. Например, 3.4.0, а в релизном тикете фиксируют чек-лист выкладки и план отката.

  11. DevOps выполняет развертывание. CI/CD доставляет версию на PROD.

  12. Команда наблюдает за метриками. Проверяет ошибки, скорость API, успешность оформления заказа и продуктовый эффект.

В результате Jira хранит не только список выполненных действий, но и всю цепочку: бизнес-цель, требования, реализацию, проверки и состав релиза.

Что происходит после релиза

Релиз подтверждает, что решение доставлено, но не доказывает, что оно принесло ценность. После выхода команда сравнивает фактический эффект с целью Discovery: изменилась ли конверсия, сократилось ли время сценария, используют ли функцию, снизилось ли количество обращений.

Цикл продукта от проблемы и Discovery через Delivery и Release к метрикам и следующему решению

Схема 19. По данным и обратной связи команда решает, масштабировать функцию, улучшить её или остановить дальнейшие вложения.

На стыке проектного и продуктового управления полезно разделять два вида результата:

  • output — функция, документ, интеграция или другая поставка создана;

  • outcome — поведение пользователя или показатель бизнеса изменился в нужную сторону.

В Product Discovery команда заранее проверяет четыре группы риска: нужна ли функция пользователю, сможет ли он ею пользоваться, способна ли команда её реализовать и соответствует ли решение ограничениям бизнеса. После релиза эти предположения проверяются фактическими данными, а выводы возвращаются в backlog.

Частые ошибки при ведении Jira

Задачи без связи с проектом или эпиком

Такие тикеты трудно найти и учесть в отчётности. Если задача относится к клиентскому проекту или функциональному блоку, у неё должен быть понятный родитель, компонент или другой согласованный признак.

Непонятные заголовки

Названия «Поправить форму», «Сделать API» или «Ошибка на проде» не позволяют понять результат. Хороший заголовок описывает конкретное действие или проблему.

Отсутствие критериев приёмки

Если условия готовности не зафиксированы, разработчик, тестировщик и заказчик могут по-разному понимать результат. Это приводит к переделкам и конфликтам.

Слишком большие задачи

Тикет, который не закрывается несколько недель и постоянно растёт, сложно оценивать и контролировать. Его стоит разделить на меньшие части с проверяемым результатом.

Использование Sub-task вместо самостоятельной задачи

Если работа имеет отдельную ценность, срок или владельца результата, ей нужен самостоятельный тикет. Подзадача не должна становиться скрытым мини-проектом.

Статус Done до фактической готовности

Команда должна одинаково понимать, означает ли Done написанный код, пройденное тестирование или выпуск на PROD. Это закрепляют в Definition of Done.

Релиз без зафиксированного состава

Если задачи не привязаны к версии, перед выкладкой приходится вручную выяснять, что именно входит в выпуск. Fix version и релизный чек-лист делают процесс прозрачнее.

Зачем Jira заказчику IT-разработки

Правильно настроенная Jira полезна не только исполнителям. Заказчик получает прозрачность проекта:

  • понимает, какие функции запланированы и находятся в работе;

  • видит ответственных и блокировки;

  • может проверить критерии приёмки;

  • получает подтверждённый состав релиза;

  • понимает причины изменения сроков;

  • видит, как обратная связь превращается в конкретные задачи.

При этом Jira не заменяет управление. Доска сама по себе не определит приоритет, не уточнит требования и не снимет блокировку. Результат появляется тогда, когда команда договорилась о правилах и регулярно поддерживает данные в актуальном состоянии.

Как мы организуем работу над IT-проектами в Avenir

В Avenir мы связываем бизнес-цели, требования, дизайн, разработку, тестирование и релизы в единый управляемый процесс. Для каждой задачи фиксируем контекст, ответственного, критерии приёмки и зависимости. Заказчик понимает, какой результат создаётся сейчас, что будет следующим и из чего складывается готовность проекта.

Такой подход особенно важен при разработке корпоративных сайтов, личных кабинетов, веб-сервисов, мобильных приложений и AI-продуктов: чем больше интеграций и участников, тем выше цена потерянной договорённости.

Подробнее о команде и услугах — на сайте Avenir.

Методологическая база материала

Схемы и рекомендации в статье синтезируют несколько подходов, а не копируют одну методологию:

  • PMBOK Guide от Project Management Institute — ценность, стейкхолдеры, планирование, поставка, измерение, неопределённость, адаптивность и ответственность;

  • Scrum Guide — цель спринта, Product Backlog, Sprint Planning, Daily Scrum, Sprint Review и Sprint Retrospective;

  • Kanban Guide — явное определение workflow, управление WIP, поток и Service Level Expectation;

  • продуктовый подход Silicon Valley Product Group — риски ценности, удобства, технической реализуемости и жизнеспособности решения;

  • практическое руководство Владимира Завертайлова «Настольная книга project-менеджера» — прикладной контекст управления IT- и digital-проектами, декомпозиция, оценки, работа команды и связь проектных инструментов с продуктовыми техниками;

  • официальная документация Atlassian по пространствам, рабочим элементам, эпикам и версиям Jira.

Ни один подход не следует применять механически. Процесс адаптируют к размеру команды, цене ошибки, зрелости продукта, договорённостям с заказчиком и требованиям к безопасности.

Частые вопросы о Jira

Пространство и проект в Jira — это одно и то же?

В актуальной Jira Cloud прежний контейнер Project называется Space, то есть пространством. Поэтому в старых материалах и речи команды эти слова могут означать одну системную сущность. Но рабочий проект компании не обязан совпадать с пространством Jira: одно пространство может объединять несколько направлений или проектов.

Что такое issue в Jira?

Issue — прежний распространённый английский термин для единицы работы в Jira. Сейчас Atlassian использует название Work item. В командах также говорят «задача», «тикет», «таска» или «ишью».

Чем Epic отличается от Story?

Epic объединяет большой функциональный блок и обычно выполняется в течение нескольких спринтов. Story описывает конкретную пользовательскую возможность, которую можно разработать и проверить как законченный результат.

Чем Story отличается от Task?

Story формулируется через потребность и ценность пользователя. Task описывает техническую, организационную или другую работу, которую необязательно представлять как пользовательский сценарий.

Когда создавать Bug?

Bug создают, когда система работает не так, как предусмотрено требованиями или ожидаемым поведением. В тикете фиксируют шаги воспроизведения, фактический и ожидаемый результат, окружение и доказательства проблемы.

Что такое релизный тикет?

Релизный тикет — командная задача с ответственным и чек-листом выкладки. В стандартной Jira состав выпуска обычно фиксируется через Version и поле Fix version. Версия показывает, какие изменения выходят вместе, а тикет помогает управлять самой процедурой релиза.

Можно ли вести несколько проектов в одном пространстве Jira?

Да, если у проектов общая команда, похожий workflow и единые права доступа. Для разделения используют эпики, компоненты, метки и версии. Если процессы или доступ существенно отличаются, лучше создать отдельные пространства.
